钢梁深化和分段。悬挑部位的主梁长度达到了26m,在深化阶段根据运输的实际情况将主梁进行分段处理,每段不超过13m,分段的位置采用乙型口。在每段钢梁均设置2个吊耳,吊耳的厚度和焊缝均进行计算,吊耳设置在每段钢梁距离端部1/3的位置。

(1)钢梁深化和分段。悬挑部位的主梁长度达到了26m,在深化阶段根据运输的实际情况将主梁进行分段处理,每段不超过13m,分段的位置采用乙型口。在每段钢梁均设置2个吊耳,吊耳的厚度和焊缝均进行计算,吊耳设置在每段钢梁距离端部1/3的位置。

(2)钢梁现场拼接。钢梁分段运输至现场后,在现场设置拼装平台,进行钢梁拼接,按图纸设计要求设置悬挑端有2/1000的起拱。
(3)吊装前进行悬挑钢梁的焊缝探伤,焊缝探伤合格后方可进行吊装作业。
(4)吊装工具进场验收。手拉葫芦是主要的吊装工具,手拉葫芦进场前,复核葫芦的额定起重量是否满足要求,查验相关的合格证和检验报告。本项目吊装的悬挑结构单根主梁最大重量11t,考虑一端固定一端悬挑,悬挑端采用额定起重量为10t的手拉葫芦可以满足要求。验收进场的钢丝绳直径是否符合方案的要求,是否有起毛、断丝、磨损的情况。如果有异常,验收卸扣规格尺寸等能否满足吊装要求用。

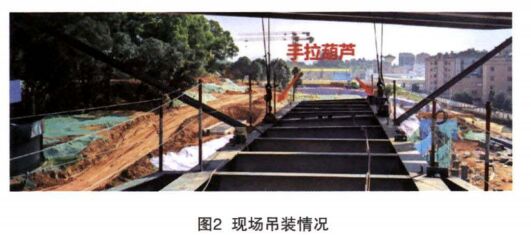

(5)吊装作业前进行危险作业开工申请,通知监理单位、施工单位相关人员进行旁站监督。

上一条: 加大手扳葫芦吊钩在线路受损中的效应及应用场景

下一条: 一种新型的环链电动葫芦平衡结构介绍

其他新闻:

相关产品:

公司地址:北京市昌平区东小口

联系电话:400-0126-008 传真:010-65800835

邮箱:beijinglingying@126.com

邮编:102200 网站地图

主站蜘蛛池模板: 久久成人国产精品二三区 | aaaaa国产毛片 | 欧美日韩一区二区三区在线 | 久久久久国产精品人妻aⅴ网站 | 夜夜嘿视频免费看 | 免费人成年激情视频在线观看 | 综合欧美一区二区三区 | 夜夜女人国产香蕉久久精品 | 老熟妇仑乱视频一区二区 | 男人v天堂 | 午夜激情影院 | 小sao货水好多真紧h视频 | 亚洲国产精品一区二区三区久久 | 99国产精品一区二区 | 91寡妇天天综合久久影院 | 成人男女拍拍拍在线视频 | 久久中文字幕网 | 亚洲欧美色图 | 精品伊人久久大香线蕉综合 | 亚洲av一本岛在线播放 | 永久网址:fb000.xyz | 丰满爆乳一区二区三区 | 97se亚洲国产综合自在线 | h视频在线观看免费 | 国产高清一区 | 人妻无码久久一区二区三区免费 | 国产福利在线免费观看 | 亚洲国产精品特色大片观看完整版 | 动漫精品一区二区三区 | 日本三级理论电影 | 亚洲欧美日韩综合二区三区 | 欧美黑人粗大猛烈18p | 97伦伦午夜电影理伦片 | 国产一二三视频 | 玩弄放荡人妻少妇系列视频 | 国产成人免费视频精品一区二区 | 四虎影视亚洲精品 | 中文字幕精品亚洲无线码一区 | 久青草国产手机在线观 | 一区影院 | 毛片视频在线免费观看 |
